金杯電工(成都)有限公司塔牌電纜持續推進屋頂光伏建設 為高質量發展注入“綠色動能”
【概要描述】
- 分類:新聞動態
- 作者:
- 來源:
- 發布時間:2025-07-02
- 訪問量:0
塔牌電纜持續推進屋頂光伏建設 為高質量發展注入“綠色動能”
建立健全綠色低碳循環發展經濟體系,促進經濟社會發展全面綠色轉型,是解決我國資源環境生態問題的基礎之策。為積極響應和號召國家政策,推動制造業綠色低碳轉型升級,助力企業可持續發展金杯電工(成都)有限公司于2023年10月正式啟動屋頂分布式光伏建設項目。
開展屋頂分布式光伏發電項目是實現“碳達峰、碳中和”的重要措施之一,安裝完成后,屋頂相當于建立了一個隔熱保溫層,可降低車間溫度3-4℃,提升了員工工作舒適度。同時,分布式光伏電站將利用太陽能轉化為電能,為企業提供清潔、可再生的能源。這種分布式光伏發電方式有助于減少碳排放,促進可持續發展,同時也能夠降低能源成本,提高能源利用效率。綠色低碳發展,是經濟社會發展全面轉型的必然選擇,也是一項長期而復雜的工程,更是我們電線電纜行業這一支柱制造業行業必須要面對和解決的問題。公司作為新都區內首批分布式光伏建設單位,從項目開工以來就備受關注。

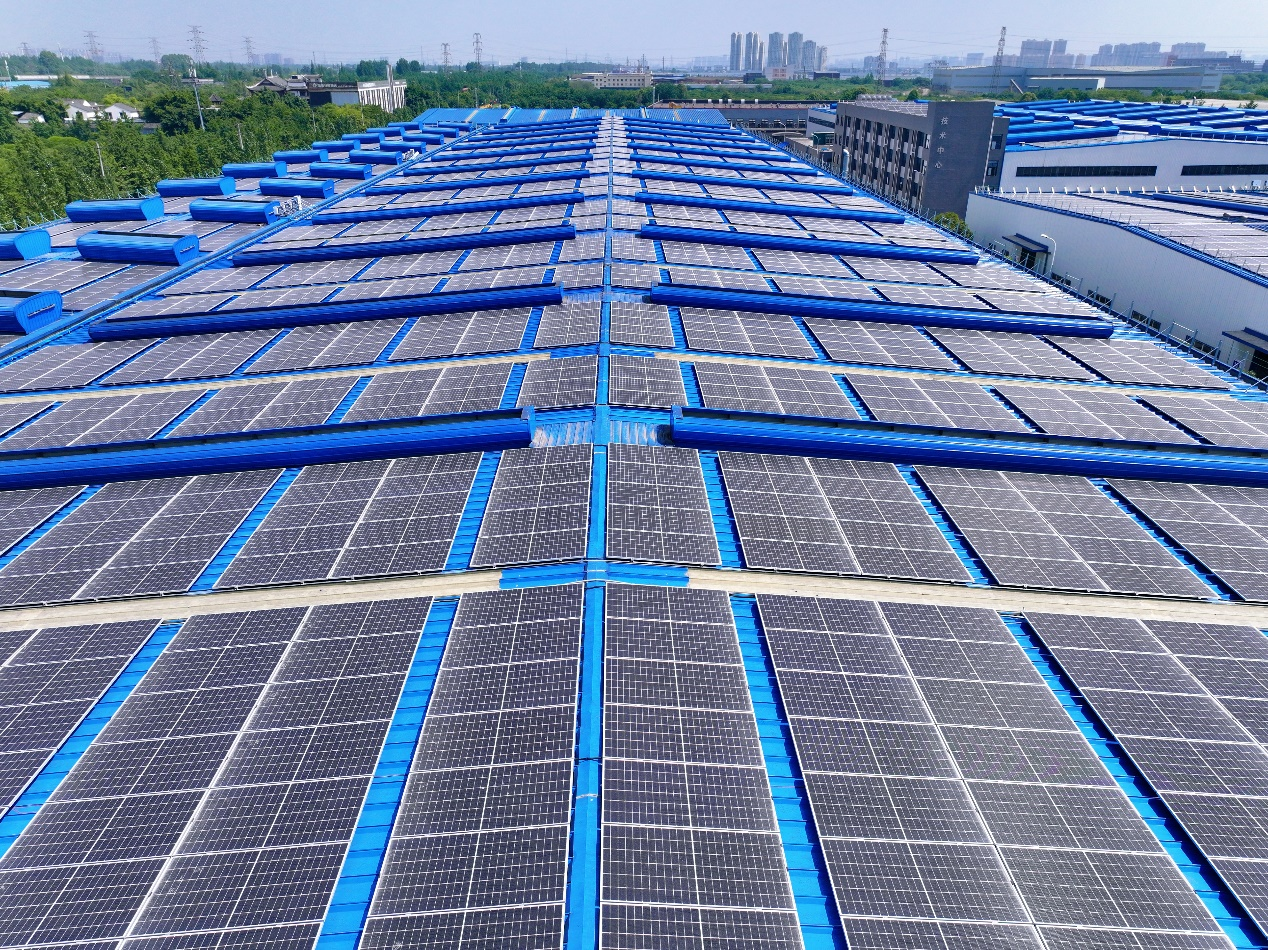

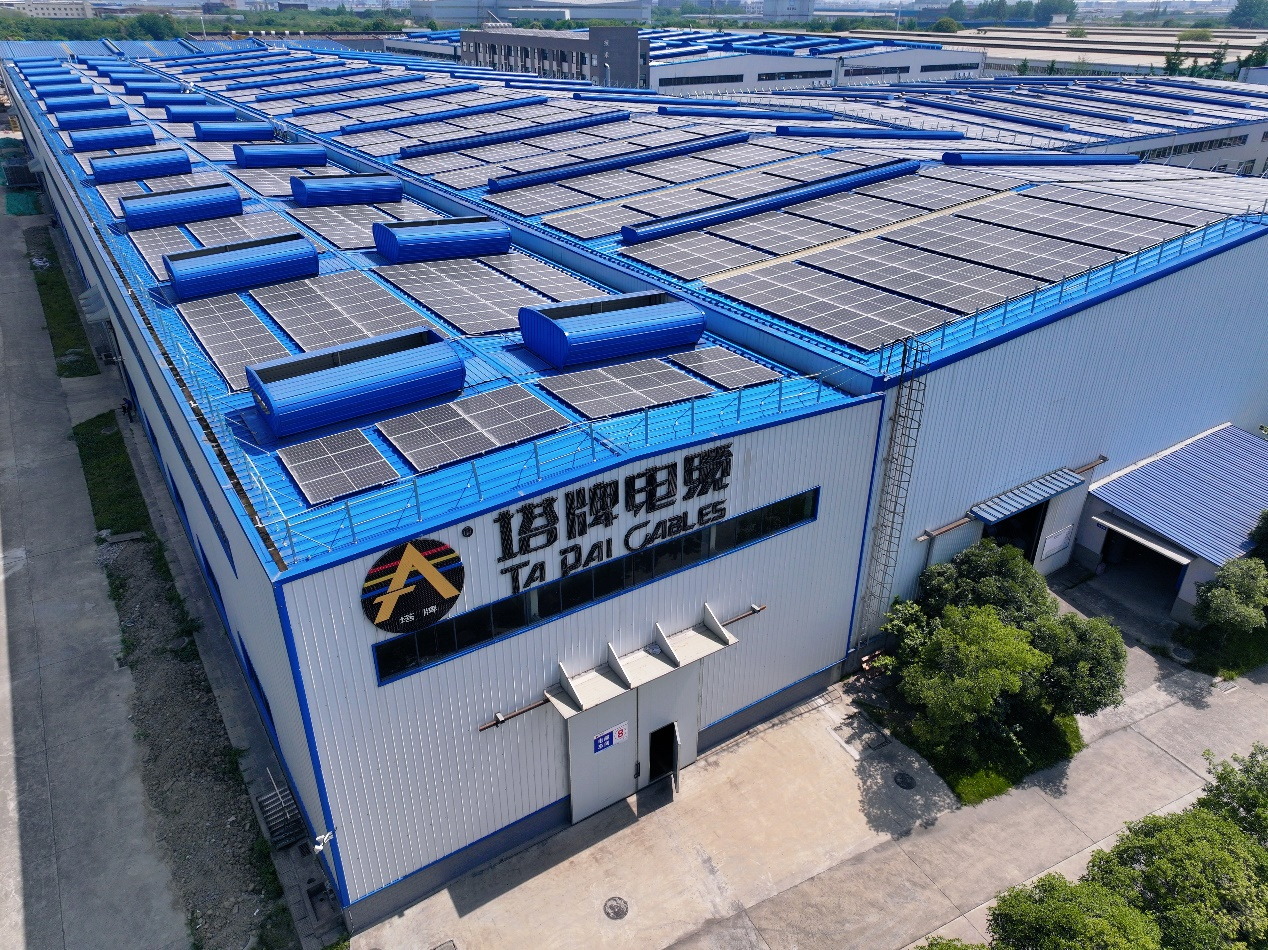

本次光伏建設項目,裝機容量為4.25MW,將鋪設7332塊光伏組件,鋪設面積達1.8萬m2。預計年發電量可達380萬KWh每年可減少467噸標準煤消耗可減少1260噸二氧化碳排放。這是公司全面綠色轉型的重要一步,彰顯了我們對打造“綠色工廠”的堅定決心,以及為環保作出積極貢獻。
光伏建設項目的施工過程十分緊湊。自今年2月底正式開工后,先后進行了屋頂加固施工和屋面光伏施工,連續施工未中斷。5月16日光伏電站項目建設已進入調試運行階段,實測當天光伏發電量多達3.2萬KWh,預計5月底可完成并網。這個項目建設周期僅3個月,創造了令人矚目的“塔牌速度”。
值得一提的是,光伏組件均采用了國內先進品牌,單張光伏組件發電功率可達580W,相比傳統500W光伏組件,發電效率提升16%,實現了企業經濟效益與社會效益的雙重提升。
公司一向重視環境保護與可持續發展,積極踐行社會責任,作為線纜行業知名企業,也希望以此引領更多企業加入到綠色發展的行列中來。未來,公司將繼續積極探索綠色發展之路,奮力打造綠色環保標桿企業,為構建綠色低碳循環發展的經濟體系貢獻我們的力量。
